Baustelleninfo
Kulturhaus Kromsdorf
Diese Maßnahme der Gemeinde wird mit Fördermitteln der Städtebauförderung des Freistaates Thüringen und Eigenmitteln realisiert.
Baubeginn: 08/2023
Einweihung: 09/2025
- gegenwärtig laufen noch die Restarbeiten im Bereich Elektro
- Fassade + Außenanlagen/Treppen
vollständige Nutzungsaufnahme ab 04/2026 geplant



Liebstedt - grundhafter Ausbau der Landesstraße L2159 in der Ortslage Liebstedt
Diese Maßnahme wird mit Fördermitteln aus dem Programm zur Förderung Kommunaler Verkehrsinfrastruktur und Eigenmitteln der Gemeinde kofinanziert.
gemeinsame Maßnahme der Gemeinde Ilmtal-Weinstraße mit dem TLBV, dem Abwasserwasserzweckverband Apolda, dem Wasserversorgungszweckverband Weimar und der Thüringer Energienetze GmbH (TEN) zum grundhaften Ausbau der Ortsdurchdurchfahrt der L 2159 in der Ortslage Liebstedt (Lange Straße)
Anwohnerinformation-Nr. 1 - Anwohnerinformation 01-2025 - Lange Straße;
Umleitungsplan für den 1.BA:
VZP-OD Liebstedt L2159 1. BA (2025)_2 (003); Lageplan 1.BA - 1.Teilabschnitt
aktuelle Info
Anschreiben des TLBV zur Änderung der Engstelle
Beschilderung Ortslage Liebstedt ab 28.04.2026 zur Beachtung

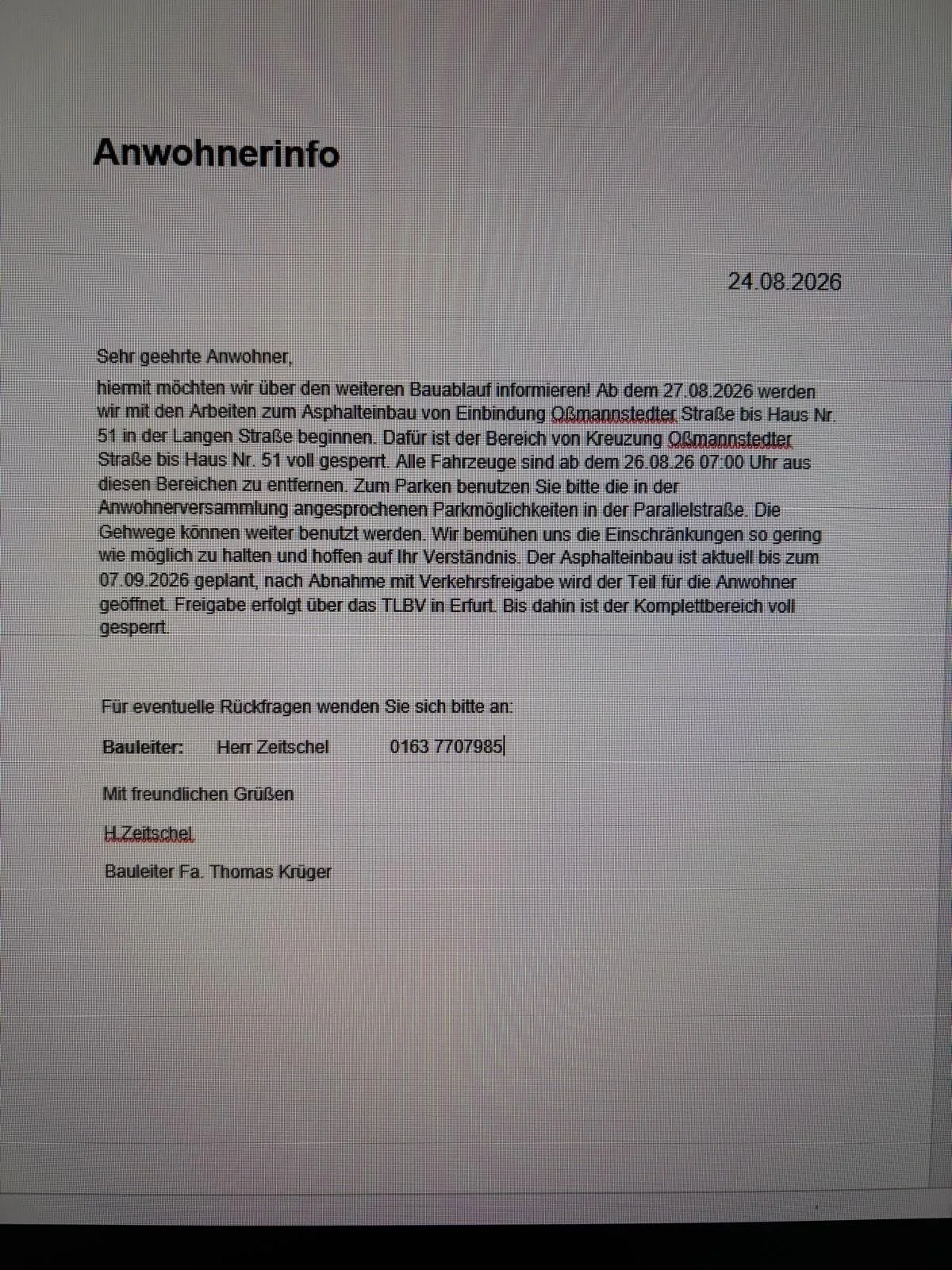

Update 01.07.2026 - Das TLBV lässt ab dem 06.07.2026 durch die Firma Krüger die Optimierung der Engstelle ausführen. Dies führt zu Einschränkungen der Anlieger -siehe beigefügte Anwohnerinfo.
Anwohnerinformation 01.07.2026
Update 14.08.2026 - Der Umbau an der Engstelle durch das TLBV ist bis auf den Einbau der Schwarzdecke abgeschlossen. Der Kanalbau für das Trinkwasser ist am Ende vom oberen Teich angekommen. Ebenso die neue Bordanlage.



Leutenthal - Abriss und Ersatzneubau Dorfgemeinschaftshaus
Diese Maßnahme der Gemeinde wird mit Fördermitteln der Städtebauförderung des Freistaates Thüringen und Eigenmitteln realisiert.
Baubeginn: 08.01.2026 - LOS 1 Abbruch
Innerhalb kurzer Zeit wurden die aufstehenden Gebäude vollständig abgerissen bis zur Bodenplatte

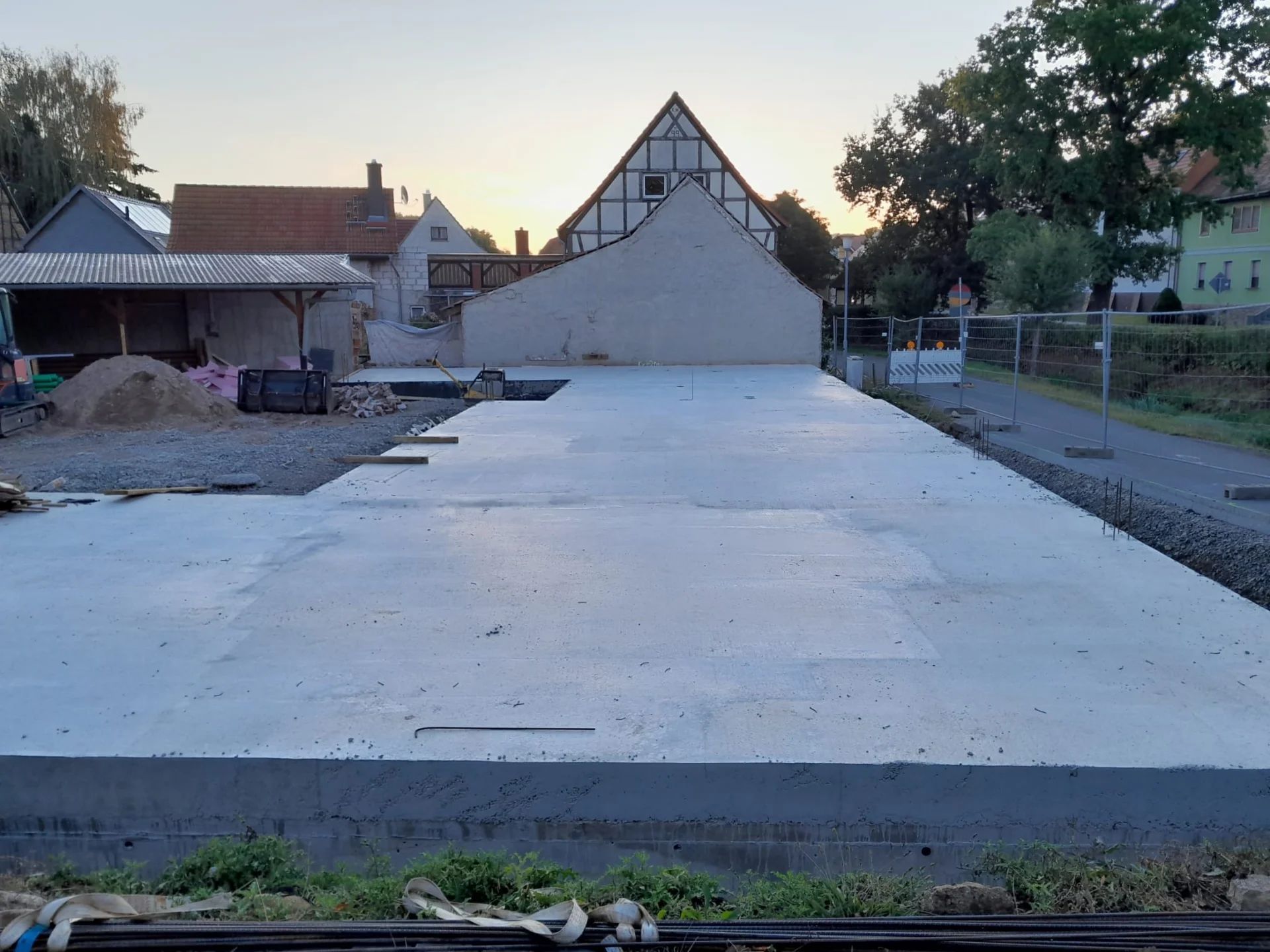

Ausschreibung für das LOS 2 - Bodenplatte ist abgeschlossen, Vergabe der Leistungen erfolgt am 27.04.2026, Baustart ist erfolgt, die Fertigstellung für die nächste Woche erwartet.

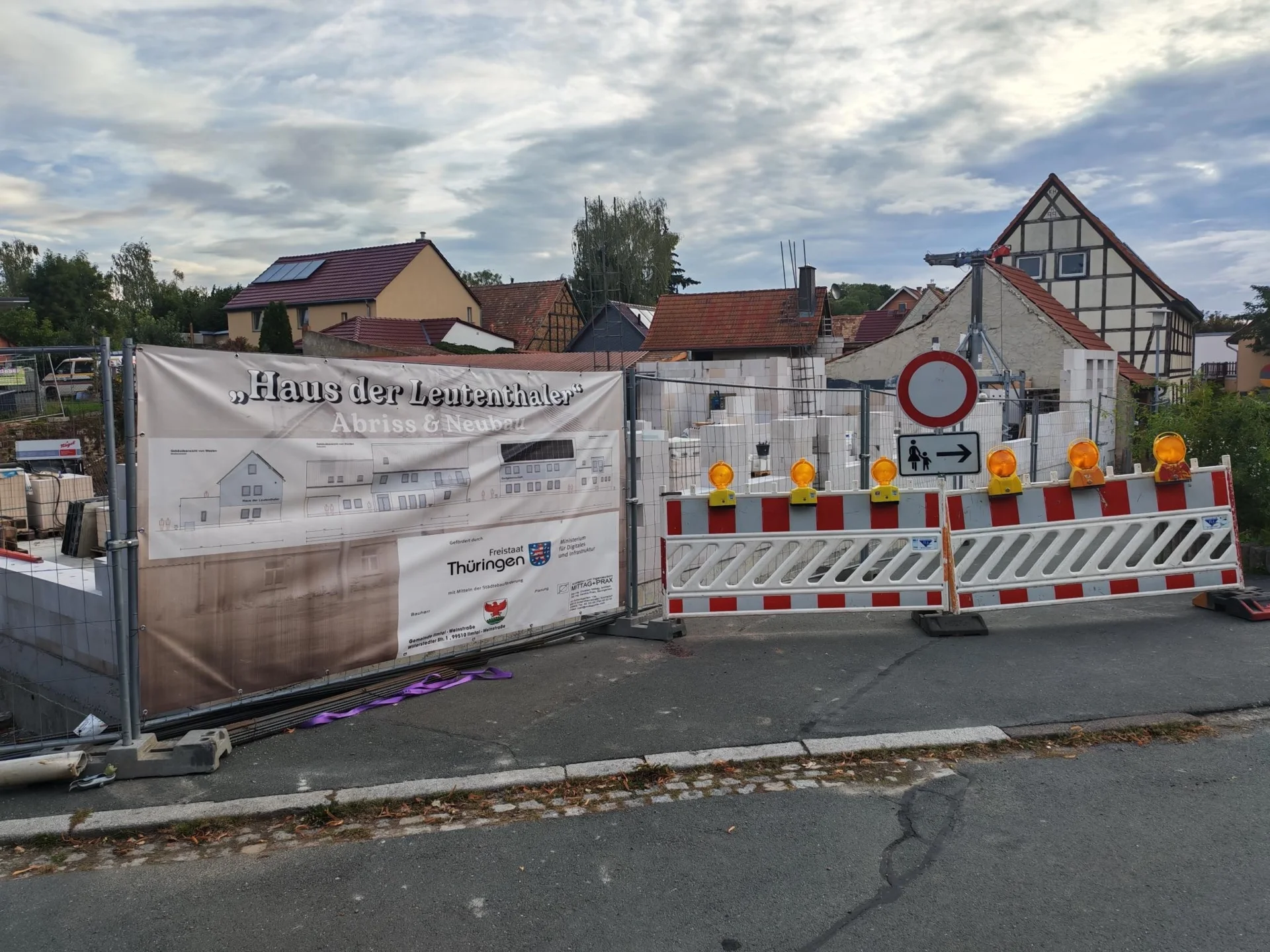

Ab dem 24.08.2026 starten die Arbeiten im Los 3 - Rohbau.
Achtung: Straßensperrung an der Baustelle. Die Straße am Bach auf Höhe der Baustelle zum Ersatzneubau soll voraussichtlich ab dem 29.06.2026 gesperrt werden für den öffentlichen Verkehr. Lediglich Fußgänger können den gesperrten Bereich noch passieren.
Nirmsdorf - grundhafter Straßenausbau
Baustart: März 2026
Bauende: Anfang Juni 2026
Anliegerinformationsverstaltung am 05.02.2026, 18.00 Uhr im Dorfgemeinschaftshaus
Verkehrsfreigabe: 09.06.2026, 11.00 Uhr
Baustart erfolgt am 09.03.2026
Ausführungsplanung:
Deckeninstandsetzung B 87 von der Ortslage Oberroßla (vor Abzweig Goethestraße) bis Gewerbegebiet Umpferstedt
Hierbei handelt es sich um eine Maßnahme des Thüringer Landesamtes für Bau und Verkehr, Region Mitte
Bauzeit: 27.04.2026 - 19.09.2026
Umsetzung der Maßnahme erfolgt in 5 Bauabschnitten (siehe Übersichtskarte)
Übersichtsplan Bauabschnitte_11.12.25
Da uns hier keine aktuellen Informationen zur Verfügung stehen, bitten wir Sie, sich unmittelbar beim TLBV zu informieren.
Update 07.05.2026 - Sehr geehrte Damen und Herren,
am kommenden Dienstag (12.05.2026) wird voraussichtlich, je nach Wetterlage, die Verkehrssicherung vom BA 1.1 zum BA 1.2 (bis Mitte Kreisel) umgesetzt. Wir bitten um Information und Beachtung.
Update 04.06.2026 - Sehr geehrte Damen und Herren,
am kommenden Mittwoch, den 10.06.2026 wird voraussichtlich, je nach Wetterlage, die Verkehrssicherung vom BA 1.2 (Mitte Kreisel) zum BA 2 (ab Mitte Kreisel bis Ortslage Rödigsdorf – Abzweig Kapellendorfer Weg/Denstedter Weg ) umgesetzt. Die Zufahrt zu den Gewerbegebieten erfolgt dann zwingend aus Richtung Apolda/Oberroßla. Eine Zufahrt aus Richtung Umpferstedt ist nicht mehr möglich.
Grundhafter Ausbau der Fußwege in der Karl-Liebknecht-Straße/Gagarinstraße
Baustart: 07.04.2026
Bauende: 15.07.2026
Die Leistungen wurden vollständig abgenommen. Ein wichtiger innerörtlicher Bereich konnte so der Nutzung übergeben werden.
Flurbereinigungsverfahren Kromsdorf
Nach dem erfolgreichen Start der Umsetzung der ersten Maßnahmen in der Flurbereinigung Kromsdorf (Schöndorfer Weg - Ersatzneubau Eiserne Brücke) beginnt nach Ostern der langersehnte Wegeausbau.
Dafür hat der Vorstand der Teilnehmergemeinschaft die notwendige Vergabe beschlossen. Auf der beigefügten Karte sind die beabsichtigten Maßnahmen für 2026/2027 zu sehen.
Achtung: Die aktuellen Arbeiten kommen sehr gut voran. Aus diesem Grund wird es am Weg 103 (Oberer Triftweg) ab dem 10.08.2026 zum Einbau der Betonspurbahn kommen. Ab diesem Zeitpunkt wird der Weg vollständig gesperrt bis zur Fertigstellung. Ich bitte um Beachtung für alle Anlieger!
Einkaufsladen 24/7 in Oßmannstedt
Der Dorfmarkt Oßmannstedt wurde erfolgreich am 11.06.2026 eröffnet.
Anschluss an die Kläranlage Pfiffelbach - Maßnahme des AZV Apolda
Die für das Bauvorhaben erforderlichen PP‑Schächte wurden vom Hersteller entgegen der ursprünglichen Zusage nicht in der 23. Kalenderwoche 2026 geliefert. Die Lieferung erfolgte erst in der 25. Kalenderwoche 2026.
Der Hersteller begründete die Verzögerung erneut mit der angespannten weltweiten Lieferkettenproblematik. Das zur Produktion benötigte Polypropylen‑Granulat wird unter anderem aus Saudi‑Arabien importiert. Aufgrund der Blockierung der Straße von Hormus ist diese Lieferkette derzeit erheblich gestört, was die termingerechte Fertigung der Schächte beeinträchtigte.
Aufgrund der Nähe zum Pfiffelbach ist der Einbau von Betonschächten technisch ungeeignet. Eine Änderung des Schachttyps wäre daher nicht zielführend und hätte die Funktionsfähigkeit der Anlage beeinträchtigt. Eine kurzfristige Materialalternative stand somit nicht zur Verfügung.
Unser Auftragnehmer konnte seine Tiefbaukolonne aufgrund der ungewissen Liefertermine nicht vorhalten. Die Kolonne arbeitet derzeit ein anderes Projekt ab und wird die Arbeiten in Pfiffelbach voraussichtlich Anfang Juli 2026 wieder aufnehmen.
Aktuell wurde die Arbeiten wieder aufgenommen.
Sanierung der Stützmauer am Mühlgraben in Niederroßla
Beginn: 27.04.2026
Arbeitszeiten von 07.00 - 18.00 Uhr
Bauende: Ende Juli wurden die Arbeiten beendet.

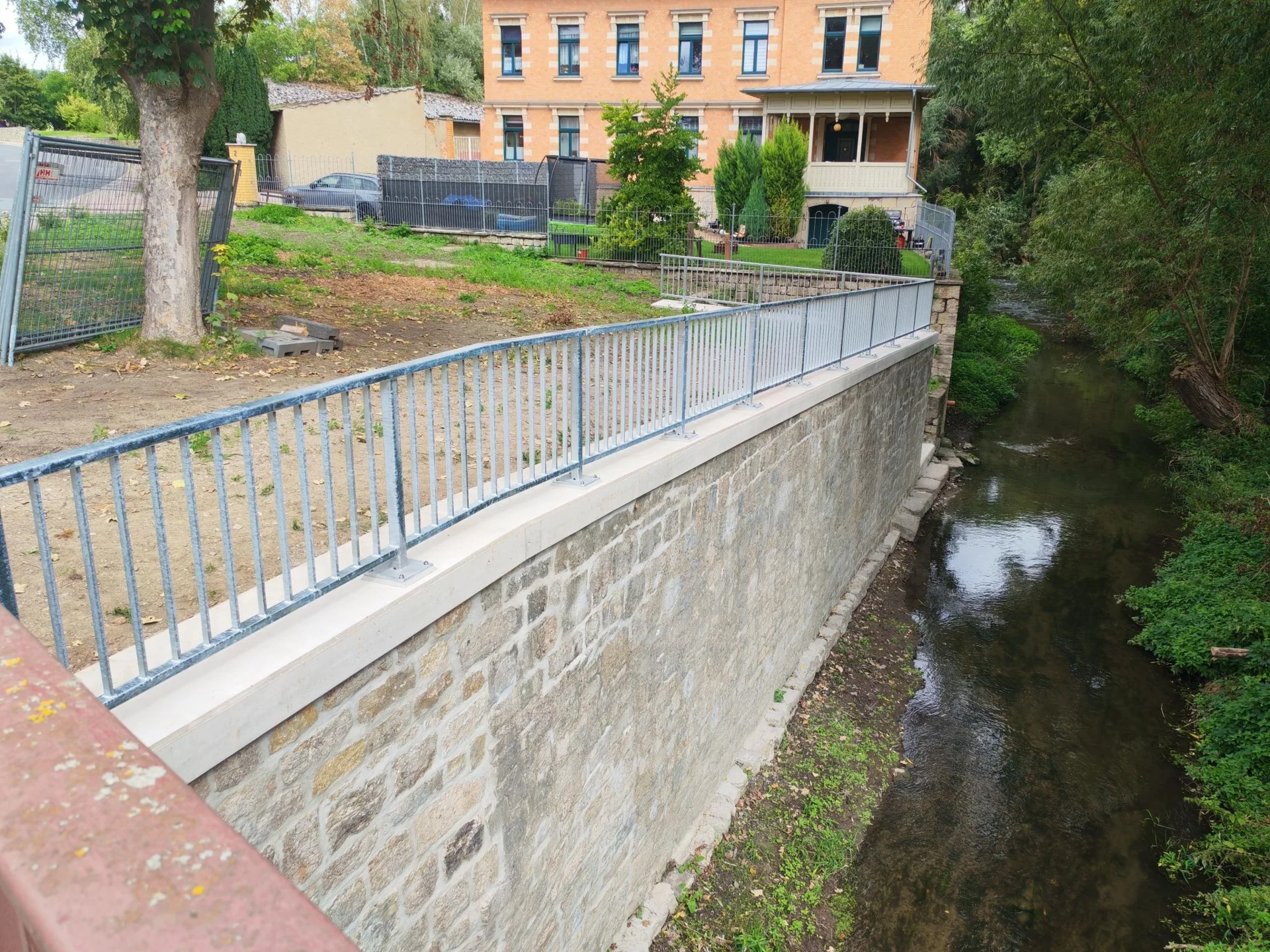

Geländer wurde am 10.09.2026 montiert - Baustelle erfolgreich abgeschlossen





Grundhafter Ausbau der Franz-Magnus-Böhme-Straße im OT Willerstedt
als Gemeinschaftsmaßnahme mit der Apoldaer Wasser GmbH
Die Gemeinde Ilmtal-Weinstraße hat mit Datum vom 26.05.2026 (Posteingang 28.05.2026) den Fördermittelbescheid im Rahmen der Dorferneuerung in der Dorfregion Weinstraße erhalten. In den nächsten Wochen stehen hier Planungsarbeiten und Abstimmungen an. Nach Beendigung dieser Vorarbeiten werden wir die Anlieger und Betroffenen umfassend informieren.
Update 01.07.2026
Anwohnerversammlung fand am Dienstag, 11.08.2026, 18.00 Uhr statt.
Den aktuellen Planungsstand können Sie den beigefügten Unterlagen entnehmen:
4759_UL5_1_Laengsschnitt_Strasse_EP
4759_UL2_1_Uebersichtslageplan
Update 11.09.2026
Am 11.09.2026 fand zwischen mit denen am Bau Beteiligten die Bauanlaufberatung statt. Baustart ist für Oktober vorgesehen.
Baumaßnahme L2158 Buttstädt - Rudersdorf - Willerstedt im unter Vollsperrung
Maßnahme des Freistaates Thüringen
Bauzeit: 06.07.2026 - 31.10.2026
Aktuell wurde die Umleitung noch einmal geändert, die nunmehr geplante Umleitung entnehmen Sie den einzelnen Karten:
Übersicht_Bauabschnitte_Umleitung
Straßenbau im Seitenarm der Karl-Marx-Straße im Ortsteil Denstedt
Die Entwurfsplanung kann wie beigefügt eingesehen werden:
Seitenarm der Liebstedter Straße im OT Oßmannstedt
Die Entwurfsplanung kann wie beigefügt eingesehen werden:
ebenso für die Platzgestaltung Mittelstraße in Ulrichshalben
folgt noch
grundhafter Ausbau Teilstück Ilmschlößchenweg im OT Niederroßla
derzeit laufen die Planungen
